西氣東輸三線(中衛—仙桃)初步設計項目管理體會

來源:《管道保護》2022年第1期 作者:劉亮 張科 王淏 劉紹興 蘇衛鋒 時間:2022-2-9 閱讀:

劉亮 張科 王淏 劉紹興 蘇衛鋒

中國石油天然氣管道工程有限公司



西氣東輸三線中段(中衛—仙桃)起自寧夏中衛聯絡壓氣站,途經寧夏、甘肅、陜西、河南、湖北5省(自治區),終至湖北仙桃聯絡壓氣站,總長度1522.4 km,設計壓力10 MPa,設計輸氣能力250×108 m3/a,管徑1219 mm,采用L555M(X80M)級鋼管。管道沿線共設輸氣站場14座、線路截?cái)嚅y室72座,新增2處維搶修機構。沿線地貌類型復雜多樣,南北氣候差異大,環境敏感點多,環保要求高(圖 1)。線路與鐵路并行交叉頻繁,與已建、在建管道長距離并行(圖 2),沿線穿越大中型河流、沖溝、山嶺隧道和采用定向鉆等多達163處。項目初步設計工作面臨較大挑戰。



圖 1 沿線地貌類型示意圖

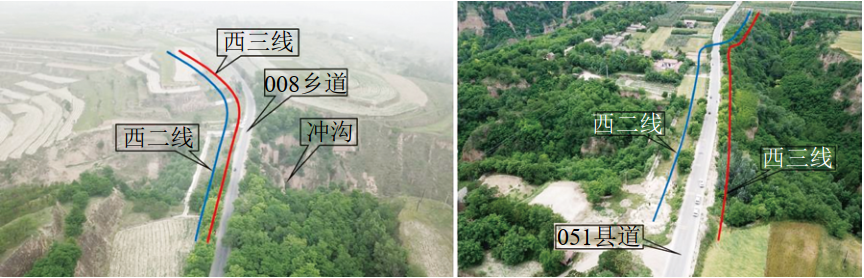

圖 2 管道并行敷設示意圖


1  項目設計管理的基本做法

一是遵循“五化一創”建設理念 。在標準化設計(圖 3)、集約化采購、機械化施工、數字化交付、智能化運營、創新引領五個方面積極構建智能管道、智慧管網,根據DEC相關文件要求開展標準化設計和數字化交付;以智慧管道設計實現智能化運營。

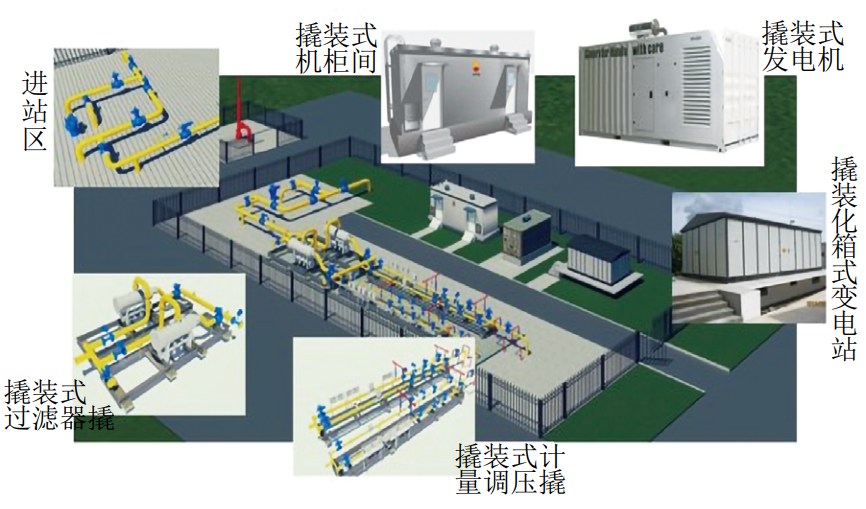

圖 3 標準化設計示意圖


二是嚴格落實依法合規要求。項目管道穿越環境敏感區和人口密集區多處,設計方案嚴格執行國家和地方法規以及國標、行標和DEC標準,對各項評價逐條分析和響應并落實到初設中。嚴格執行初設報批程序,并對批文逐個分析和響應,將地方各部門要求落實到位。

三是建立設計溝通銜接機制。項目為國家管網集團成立后首個獨立管理的項目,持續時間較長,參建單位較多。如各項評價、用地預審等前期工作由西氣東輸分公司負責,初步設計階段的評價和專項由建設與管理分公司負責。同時項目在2015年暫停5年后重新啟動,環評、安評等各項評價均開展了補充評價、用地預審重新辦理等。為此設計單位發揮了參建各方之間的橋梁紐帶作用。如建設單位配合方面:設計單位隨時保持與西氣東輸、建管分公司及各項目部之間的溝通,對于較大或重大的涉及變更工作范圍或引起設計較大變化的事件,向業主面對面匯報,并及時向上級主管部門請示。又如地方政府配合方面:配備現場設計服務負責人,負責人員協調組織、落實各項工作計劃和實施,配合業主與地方政府進行對接,做好技術方面的解答,減少環節,提高效率。再如,評價單位配合方面:及時將評價單位意見反饋給相關專業,同時將新的方案反饋給評價單位,保證設計與評價無縫對接,對評價單位提出的要求和措施積極響應并在設計方案中予以落實。主動參與各項評價審查會,配合評價單位做好溝通解釋工作,促進評價工作盡快取得批復。

2  面臨的挑戰和存在的問題

一是前期策劃和風險識別不足。對所需輸入條件(各類評價、土地預審、外電接入方案等)的分析與預警不足,導致前期工作滯后影響設計方案的確定。缺少對“五新”技術應用的策劃,如光伏發電、預裝式變電站、裝配式建筑、地災監測、TBM隧道、站場閥室管道預制化等新技術專題。對以往項目經驗教訓羅列較多但針對性分析較少,導致一些問題重復出現。

二是路由與站場選址變化導致方案調整。初步設計路由選線與站場選址方案基本沿續2015年方案。再次啟動初設后,地方新增繞避商洛金陵寺水源地、南陽恐龍蛋化石保護區、大洪山地質公園、丹鳳機場規劃區等要求,同時環評要求避繞近距離村莊,造成原方案大量調整。新增隧道穿越20處,商洛和商南兩座分輸站站址及26座閥室位置變更,需要進一步補充相關評價,延長了設計周期,增加了勘察測量、設計、報批與審查的成本。

三是對以往成果復核與應用不到位。項目自2009年以來經歷了三次可研、兩次初設,期間積累了大量勘察、設計、評價資料。但在對這些成果利用時出現了多次質量問題,例如對于前期已完成勘察成果利用存在修改不徹底的情況,個別已過期標準未更新、部分地震參數未檢索新標準進一步核實,勘察合理化建議未更新等。

四是項目體量龐大,審查意見多。項目設計總量過于龐大,審查次數較多,參加單位和專家前后不同,造成審查意見不一致甚至相左,導致審查意見采納難度增加,造成設計工作反復和工期滯后。

3  關于改進工作的建議

一是加強項目策劃和風險管控。進行詳細風險分析并向建設單位提出銷項清單,請求建設單位逐項予以支持。編制技術應用專題報告,并提前組織審查,新技術方案獲批后再納入初設方案。詳細分析近年來中俄、閩粵等重點項目的經驗與教訓,并在本項目中提出針對性改進措施,有計劃的進行優化與提升。

二是做好路由選線與站場選址。自重啟可研至初步設計基本結束歷時4年,地方政策、周邊環境發生變化,但設計方案、各項評價、各類協議未進行及時對接和更新。初步設計階段加強了前期工作的總體規劃,重新進行了全線報批工作,同時加快各類評價的編制與更新工作。為避免前期工作影響初步設計方案的確定,用地預審建議在可研階段完成;各項評價均建議在可研階段開展委托,提前開展工作,并結合建設程序要求,嚴格落實完成時間。

三是充分利用以往初設成果。由于項目周期過長,相關政策、法律法規、周邊環境、地方規劃、內部要求等多個方面均發生較大變化,原有成果雖多但仍需進行細致甄別。因此項目在成果利用之前進行清單梳理,采用問題銷項的方式控制設計質量,舉一反三地修改問題項。

四是認真開展方案專項審查。各標段設計方案采用集中審查方式,受專家成員更換等因素影響,導致審查意見不一致采納難度增加,造成設計工作反復和工期滯后。為此建議固定不同類型的專家團隊,按初設階段的關鍵環節進行專項審查。同時開展過程審查,可參照國外設計監理模式,將問題解決在設計過程中。簡化集中審查頻次,聚焦解決關鍵問題、重要問題。提前審查創新專題報告,避免主體方案因創新專題未確定而反復修改,并將創新列為加分項。




作者簡介:劉亮,1987年生,高級工程師,畢業于西安石油大學,現從事天然氣長輸管道設計工作。聯系方式:15931666442, 191292076@qq.com。

上篇:

下篇:

關于我們
地址:甘肅省蘭州市廣場南路77號3026室 郵編:730030 郵箱:guandaobaohu@163.com
Copyrights © 2018- All Rights Reserved. 版權所有 管道保護網 隴ICP備18002104號 設計制作 宏點網絡
甘公網安備 62010202003034號 甘公網安備 62010202003034號
  • 95_95px;

    QQ群二維碼

  • 95_95px;

    微信二維碼

咨詢熱線:18719811719
